Leidingen Midden-Zeeland
Om ook na 2030 toekomstbestendig drinkwater te kunnen leveren aan de inwoners en bedrijven in Midden-Zeeland gaat Evides Waterbedrijf in de periode van 2026-2029 diverse nieuwe watertransportleidingen aanleggen, verleggen en/of verdubbelen. Dit om de nog te bouwen nieuwe drinkwaterzuivering van voldoende water te kunnen voorzien en om het waternet robuust genoeg te maken.

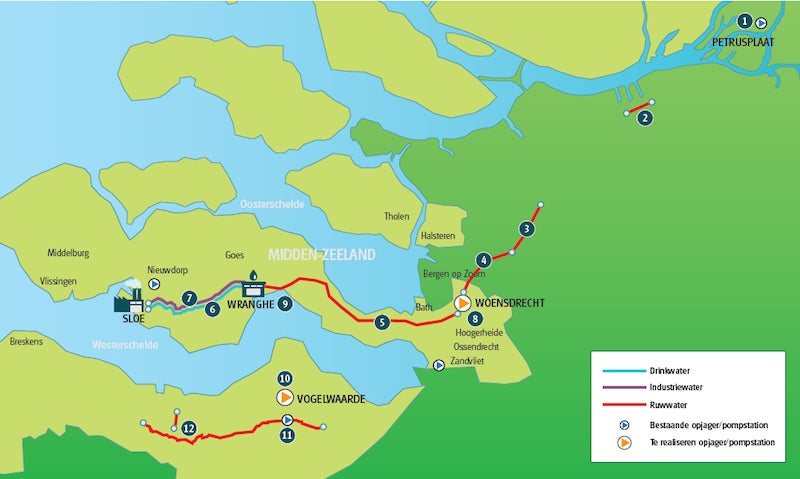

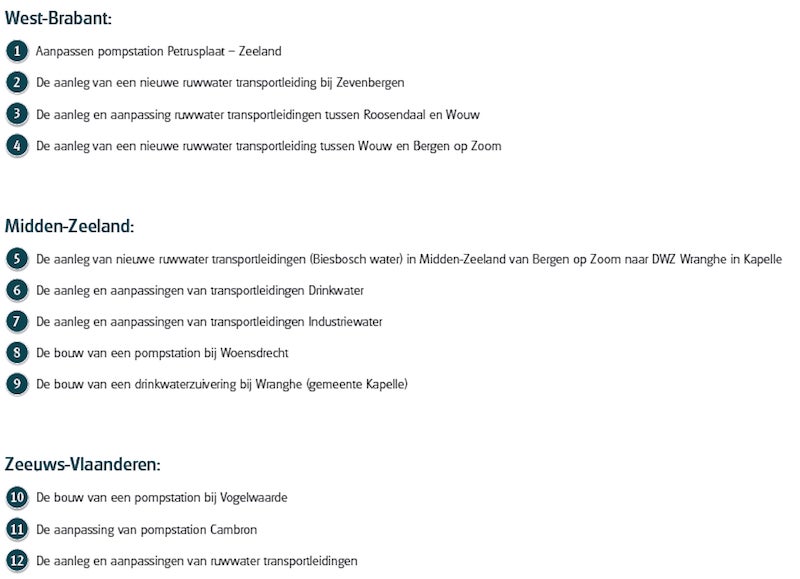

De nieuwe watertransportleidingen zijn voorzien tussen het knooppunt Markiezaat bij Woensdrecht en het Sloegebied in Vlissingen-Oost. Het gaat om een tracé met een totale lengte van ongeveer 45 kilometer waarin ongeveer 70 kilometer nieuwe stalen watertransportleidingen worden aangelegd. Ongeveer 24 (van de 70) kilometer wordt door middel van (26) horizontaal gestuurde boringen aangelegd en de rest via open ontgravingen. Voor het tracé van de Wranghe tot Vlissingen-Oost worden zowel een drinkwatertransportleiding (richting bestaand pompstation Nieuwdorp) als een industriewatertransportleiding aangelegd. Beide leidingen hebben een diameter van 700mm. In het tracé van de Wranghe tot de Oesterdam wordt een stalen watertransportleiding van 900mm aangelegd. Tussen Middenhof en het kruispunt Oude Rijksweg/Rillandseweg nabij Rilland / Krabbendijke wordt tevens een bestaande watertransportleiding vervangen voor een stalen watertransportleiding van 900mm. In het tracé tussen de Oesterdam en knooppunt Markiezaat worden twee stalen watertransportleidingen van 800mm aangelegd.
De voorlopige planning is per tracé als volgt:
- Oost (Knooppunt Markiezaat - Bathpolderweg, Middenhof): eind 2026 – eind 2027
- Midden (Bathpolderweg, Middenhof - Wranghe): midden 2027- najaar 2028
- West (Wranghe - Vlissingen-Oost): eind 2026 – eind 2027


Nog even in het kort
| Duur | 2026 - 2029 |
|---|---|
| Locatie | Midden-Zeeland |
| Project | Aanleggen, verleggen en/of verdubbelen watertransportleidingen Mede gefinancierd door de Europese Investeringsbank |
Laatste nieuws
| Evides en CCI tekenen contract voor levering 69 kilometer leiding | Lees verder |
|---|
Stand van zaken
14 oktober 2025: Voor de tracés West (Wranghe - Vlissingen-Oost) en Oost (Markiezaat – Bathpolder) worden gesprekken met de grondeigenaren en grondgebruikers gevoerd over de geplande werkzaamheden. Deze gesprekken worden namens Evides gevoerd door Reijngoudt Rentmeesters. Er is meerdere keren per week afstemming tussen de rentmeesters en Evides.
Momenteel worden nog enkele vooronderzoeken uitgevoerd die nodig zijn voor het verkrijgen van de noodzakelijke vergunningen, voor een gedeelte van de vooronderzoeken zijn werkzaamheden (bijvoorbeeld sonderingen) ter plaatste benodigd.
Evides is ook al begonnen met het aankopen van de benodigde stalen buizen (circa 4.000 stuks) en het contracteren van aannemer(s) die de nieuwe leidingen daadwerkelijk zullen aanleggen.
Documenten
- Flyer werkwijze open ontgraving
- Flyer werkwijze sleufloze aanleg (HDD)
- Powerpointpresentatie bijeenkomst ZLTO (PDF)
Contact
Vragen kunt u stellen aan de betrokken rentmeester of aan Evides. U kunt het projectteam bereiken via: evides.middenzeeland@evides.nl.
Veel gestelde vragen
Ondanks dat er ook een groeiende vraag is naar landbouwwater, maakt het landbouwnet nadrukkelijk geen onderdeel uit van dit programma. De voor de fruitteelt beschikbare capaciteit blijft begrensd op 500 m3 per uur.
Evides en HNS hebben bij het plannen van het tracé veelvuldig afstemming gehad. Er is geprobeerd om zoveel mogelijk samen uit te voeren om overlast voor de omgeving zo laag mogelijk te houden. Een groot gedeelte van de vooronderzoeken op de tracés zijn ook gezamenlijk uitgevoerd.
HNS heeft de planning voor uitvoering naar achteren geschoven. Evides kan niet vertragen en moet vasthouden aan de planning dat de leidingen in 2030 in bedrijf moeten zijn om de levering van drinkwater te kunnen garanderen. Eind 2024 is daarom door Evides en HNS het besluit genomen om niet meer in te zetten op een gezamenlijke aanleg van de leidingen. Evides en HNS blijven wel in gesprek om te kijken waar gezamenlijk kan worden opgetrokken.
De globale planning per tracé is als volgt:
Oost (Markiezaat – Bathpolderweg, Middenhof): eind 2026 – eind 2027
Midden (Bathpolderweg, Middenhof – Wranghe) : Q2 2027 – eind 2028
West (Wranghe – Vlissingen-Oost) : eind 2026 – eind 2027
Evides zal deze planning samen met de aannemer aanscherpen. De verwachting is dat er vanaf februari 2026 per perceel een specifieker tijdvak kan worden aangegeven waarbinnen de werkzaamheden plaatsvinden. De grondeigenaren en grondgebruikers worden door Evides of de rentmeester op de hoogte gesteld als er een krapper tijdvak bekend is voor de werkzaamheden op hun percelen.
Gezien de lengte van het tracé is het niet mogelijk om de werkzaamheden enkel in de droge seizoenen uit te voeren. Daarnaast moeten op enkele locaties koppelingen met bestaande leidingen worden gemaakt. Voor het maken van deze koppelingen moet de bestaande leiding (gedeeltelijk) tijdelijk buiten gebruik worden genomen. Om te voorkomen dat hierdoor een probleem ontstaat met de levering van voldoende drinkwater kan een dergelijke leiding alleen buiten het hoogseizoen, op het moment dat de watervraag lager is, buiten gebruik worden genomen. Uiteraard wordt er tijdens de uitvoering wel zoveel mogelijk aan gedaan om de schade zo beperkt mogelijk te houden. Zo zal er geen teelaarde worden teruggezet als deze grond of de sleuf nog te nat is. Het opleveren van het perceel na aanleg van de leiding(en) wordt altijd in overleg met de grondgebruiker gedaan
De leidingen worden zoveel mogelijk in open ontgraving aangelegd. Waar dit niet kan worden de leidingen via een gestuurde boring aangelegd. Dit is bijvoorbeeld op locaties waar kanalen, wegen of waterkeringen moeten worden gekruist. Het aanleggen van een leiding via een gestuurde boring is duurder dan het aanleggen van een leiding in open ontgraving. Gezien de kosten voor het aanleggen van waterleidingen worden verrekend in de waterprijs, wordt de hoogte van de kosten van aanleg meegenomen in de afweging voor de wijze van aanleg. Vandaar dat het uitgangspunt van Evides is “open ontgraving tenzij”. Zie onderstaande vragen voor een uitleg over hoe de werkstrook eruit ziet bij een open ontgraving en bij een gestuurde boring.
De werkstrook bij een open ontgraving is globaal als volgt opgebouwd:
- Opslag B grond
- Opslag C grond.
- Sleuf (1 of 2 leidingen)
- ‘Prefab’ zone (locatie waar de buisdelen gelast worden)
- Rijbaan
- Passeerstrook
- Opslag A grond.
Zie “ Flyer werkwijze open ontgraving” voor een gedetailleerdere beschrijving.
Voor het maken van een gestuurde boring moet een intredeput en een uittredeput worden gemaakt. Daarnaast moet de gehele boorlengte aan buis in elkaar worden gelast en op druk worden getest voordat deze kan worden ingetrokken. De buis wordt aan de zijde van het uittredepunt uitgelegd in de uitlegstrook. Aan deze kant worden op het moment dat de leiding wordt ingetrokken kranen opgesteld om de leiding de boring in te begeleiden.
Zie “ Flyer werkwijze sleufloze aanleg (HDD)” voor een gedetailleerdere beschrijving.
Evides zal een boerencontactpersoon aanstellen voor tijdens de uitvoering. Deze boerencontactpersoon zal het aanspreekpunt zijn voor de agrariërs en zorgen voor afstemming tussen de agrariërs, aannemer en Evides. We zijn op dit moment nog in gesprek met kandidaten voor de functie als boerencontactpersoon. Voordat de uitvoering start zullen de contactgegevens met de grondeigenaren en grondgebruikers worden gedeeld.
Tot die tijd kunt u uw vragen stellen aan de betrokken rentmeester of aan Evides. U kunt het projectteam bereiken via evides.middenzeeland@evides.nl.
Evides zal geen schade kunnen oplossen die door andere partijen is veroorzaakt. In het geval we tijdens de uitvoering van de graafwerkzaamheden schadeveroorzakende dingen in de ondergrond tegenkomen zullen we in overleg met de grondeigenaar en/of grondgebruiker kijken op welke wijze we de grond zo goed mogelijk kunnen opleveren.
Een rentmeester van Reijngoudt Rentmeesters zal namens Evides contact opnemen met de grondeigenaren en grondgebruikers op het tracé. De grondeigenaar krijgt een opstalovereenkomst aangeboden waarin afspraken worden gemaakt over het hebben van de leiding(en) in het perceel. De grondgebruiker krijgt een gebruiksovereenkomst aangeboden waarin afspraken worden gemaakt over het gebruikmaken van het perceel voor de aanleg van de leiding(en).
Zie “ Flyer zakelijk recht van opstal” voor een gedetailleerde beschrijving.
Evides laat een bemalingsadvies en bemalingsrapportage opstellen waarin de gevolgen van het bemalen voor de omgeving in kaart wordt gebracht en op welke wijze eventueel nadelige gevolgen worden voorkomen. In het bemalingsadvies wordt per aanlegmethode en locatie beoordeeld welke gevolgen de bemaling voor de omgeving kan hebben. Met het bemalingsadvies zal een vergunning, voor de activiteit onttrekken van grondwater, worden aangevraagd bij Waterschap Scheldestromen. Er zal ook een vergunning worden aangevraagd voor het lozen van het onttrokken bemalingswater. Voordat de vergunning wordt aangevraagd is er al veelvuldig overleg geweest tussen Evides en Waterschap Scheldestromen om te voorkomen dat er blijvende negatieve gevolgen kunnen ontstaan door het bemalen. Na het aanvragen van de vergunning zal Waterschap Scheldestromen een beslissing nemen.
In het bemalingsadvies is rekening gehouden met de aanwezige zoetwaterbellen (en andere zoetwatervoorkomens) in de nabijheid van het tracé. Uit het bemalingsadvies blijkt dat er geen blijvende negatieve gevolgen te verwachten zijn als gevolg van de bemalingen. In het geval van extreme droogte, of als er onverwachts toch meer wordt onttrokken dan voorzien, kan Evides zoetwatervoorkomens bijvullen door gebruik te maken van de bestaande waterleidingen. Tijdens het uitvoeren van de werkzaamheden zal er onder andere toezicht worden gehouden door een bemalingsexpert. Tijdens het uitvoeren van de werkzaamheden zal er ook gemonitord worden via peilbuizen. Als de bemalingsexpert mogelijk negatieve effecten voorziet zal er in overleg met de grondeigenaar en/of grondgebruiker worden bekeken hoe de mogelijk negatieve effecten kunnen worden voorkomen.
De kwaliteit van het bemalen water wordt gemeten om te voorkomen dat het oppervlaktewater waarin geloosd wordt (meestal een sloot) door het lozen van het bemalingswater kwalitatief achteruit gaat. Waterschap Scheldestromen heeft voorwaarden gesteld waaraan het te lozen water moet voldoen. Als het water niet voldoet zal Evides het te lozen water mogelijk moeten bijmengen met schoon water of in extreme gevallen het water naar een andere locatie moeten vervoeren om daar te lozen (bijvoorbeeld op de riolering).
Er is namens Evides een verziltingsonderzoek uitgevoerd door een expert. In het verziltingsonderzoek is gekeken welke gevolgen het onttrekken van (zoet) grondwater heeft voor verzilting. Waar op grond van het verziltingsonderzoek maatregelen noodzakelijk zijn om verzilting te voorkomen zullen deze worden genomen. Tijdens de uitvoering wordt onttrekking van water en eventuele verzilting nauwlettend in de gaten gehouden door de bemalingsexpert. Indien noodzakelijk kunnen er tijdens de uitvoering aanvullende maatregelen worden genomen. Maakt u zich zorgen over mogelijke verzilting op uw perceel? Geef dit aan in uw gesprek met de rentmeester, indien nodig kan er aanvullende informatie worden verstrekt over uw perceel.
Grondeigenaren en grondgebruikers worden door Evides volledig schadeloosgesteld. Evides maakt afspraken in de opstal- en gebruikovereenkomst over hoe de schadeloosstelling er precies uitziet. (Schade)vergoedingen worden berekend aan de hand van de geldende vergoedingsnormen voor ondergrondse leidingen.
De minimale gronddekking boven de leidingen is 1,6 meter. De leiding wordt in de leidingstrook aangelegd. Voor de aanleg van drainage is daarom toestemming nodig van de leidingbeheerders van de bestaande leidingen (waaronder Evides). Na toestemming kan normaal gesproken tot een diepte van 1,1 meter gedraineerd worden. Binnen het beheersgebied van LSNed kan de diepteligging en maximale draineerdiepte afwijken.
In het gesprek met de rentmeester zal aan de grondgebruiker gevraagd worden of er drainage in het perceel ligt en zo ja hoe de drainage ligt. Als er drainage in de geplande werkstrook ligt, zal deze drainage worden doorsneden. De doorsneden drainage zal worden opgevangen met een verzameldrain. De verzameldrain kan blijven liggen totdat de drainage definitief hersteld wordt. Het definitieve herstel van de drainage zal plaatsvinden nadat de werkstrook voldoende gezet is. Met de rentmeester worden afspraken gemaakt over hoe het herstel van de drainage eruit ziet en op welke wijze dit vergoed wordt.
Evides probeert land buiten de werkstrook zoveel mogelijk bereikbaar te houden. Het kan dat hiervoor tijdelijke toegangen in de vorm van dammen of overpaden moeten worden aangelegd. Indien het niet mogelijk is om (een gedeelte van) het perceel bereikbaar te houden tijdens de werkzaamheden zullen hierover afspraken met de grondgebruiker worden gemaakt. In de gesprekken met de rentmeester zal aandacht worden besteed aan de bereikbaarheid van (gedeeltes van) het perceel.
Bij de uitvoering van de werkzaamheden zal het op sommige locaties noodzakelijk zijn om tijdelijk een doorgaande weg af te sluiten. Voor een dergelijke afsluiting vraagt Evides een vergunning aan bij de gemeente of provincie en wordt een verkeersplan opgesteld. Evides zorgt ervoor dat een wegafsluiting zo kort mogelijk duurt en dat zo min mogelijk wegen gelijktijdig zullen worden afgesloten.
De rentmeester zal in het overleg met u vragen of er bijzonderheden zijn. Hierbij kunt u aangeven dat er bijvoorbeeld druppelirrigatie of andere bijzonderheden op/in uw perceel zijn. De aannemer zal in afstemming met Evides zoveel mogelijk rekening proberen te houden met bijzonderheden. Waar mogelijk zal geprobeerd worden om te voorkomen dat bijvoorbeeld druppelirrigatie wordt doorbroken. Wij willen u dan ook verzoeken om zo specifiek mogelijk te zijn in het aangeven van bijzonderheden. Als u bijvoorbeeld tekeningen heeft van de specifieke locatie van leidingen dan ontvangen wij die graag zodat de aannemer hier tijdens de uitvoering rekening mee kan houden.
Dit is afhankelijk van de werkzaamheden die plaats vinden op het perceel. Grofweg kunt u rekening houden met een doorlooptijd van de werkzaamheden van maximaal 3 maanden bij een gestuurde boring en ongeveer 3 weken voor een open ontgraving. Het kan echter voorkomen dat een rijbaan al aangelegd wordt voor uitvoering van de daadwerkelijke aanleg van de leiding. Daarnaast kan het in specifieke gevallen afwijken, als dat het geval is wordt dit in de persoonlijke gesprekken toegelicht.
Zie de “ Flyer werkwijze open ontgraving” en “ Flyer werkwijze sleufloze aanleg (HDD)” voor een gedetailleerdere beschrijving van de doorlooptijd.
De ontgraven grond wordt teruggebracht in de oorspronkelijke grondlagen. In overleg met de grondgebruiker wordt als laatste de teelaarde teruggebracht. Tot slot vindt er een fijne clean-up plaats waarbij restmateriaal en afval worden verwijderd en de teelaarde weer wordt teruggebracht en geëgaliseerd. Herstel vindt plaats volgens het cultuurtechnisch adviesrapport of op basis van de gemaakte afspraken tussen Evides en de grondgebruiker.
De werkstrook wordt door een landmeter door middel van GPS uitgezet met piketten. Vervolgens zal de werkstrook worden afgebakend met paal en draad.
De eerste twee jaar na afronding van de werkzaamheden kan gewasschade geclaimd worden bij Evides. Hiervoor kan een melding worden gemaakt bij de rentmeester die de gewasschade vervolgens zal opnemen.
Omdat de leidingen in de buisleidingenstrook worden aangelegd waar ook andere leidingen in liggen, zullen met de overige leidingeigenaren afspraken worden gemaakt over gewasschade na het verstrijken van twee jaar. De verwachting is dat dit op de voor u gebruikelijke methode kan, door uw schade te melden via het Omgevingsloket van Gasunie. Zodra de werkwijze voor het claimen van gewasschade twee jaar na de aanleg van de leiding(en) is vastgesteld zult u hiervan op de hoogte worden gesteld.
